基建工程 | 万溪冲校区纪检监察学院建设项目建设进度(2026年9月28日)
发布日期:2026-09-30点击数:


宿舍区

1f09e7998542be988e1fad8464260d17

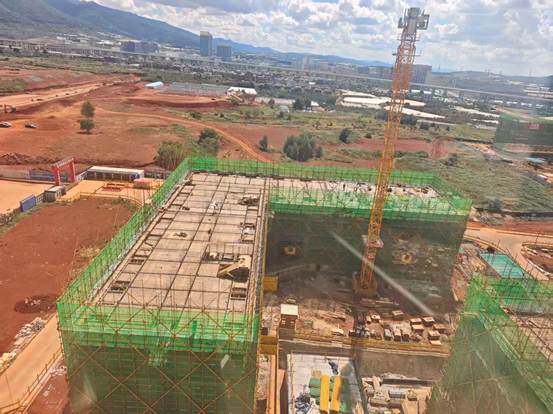

1#学生宿舍及单身教师公寓楼一区六层梁筋完成20%,二区及三区五层梁筋完成60%。

ea9d22ced256518cc0635a154b6c9bfb

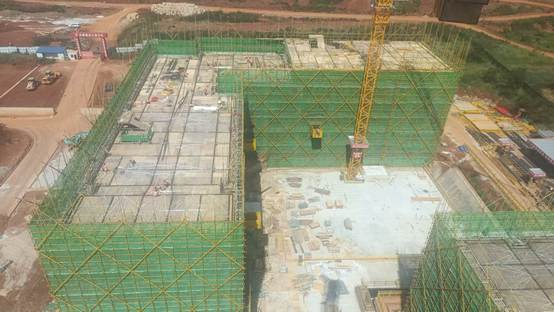

2#学生宿舍及单身教师公寓楼工程桩全部完成,三区四层浇筑完成;二区四层梁板钢筋完成95%;一区四层模板及支架完成。

教学区

25ee67bd39ea0e79c3ef214212c68b3d

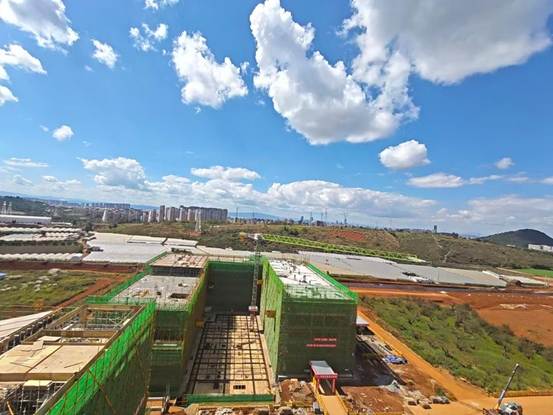

1#教学楼一区、二区封顶完成;三区五层梁筋完成30%;四区四层浇筑完成,地下室五区梁筋完成30%。

0c98381cd11447e544fb0f24b56a35c2

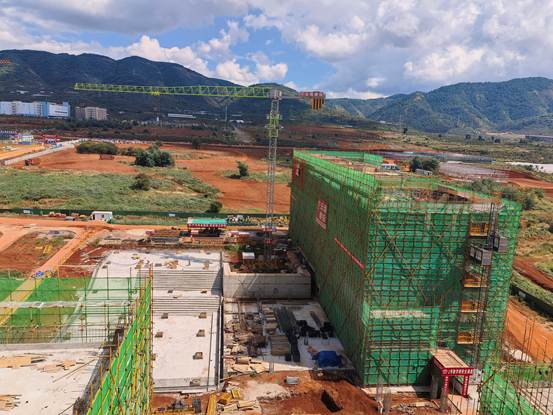

2#教学楼封顶,施工升降机安装完成;报告厅底板浇筑完成。

食堂区

afd74b1eafc3c07032cce1f22b9a80d6

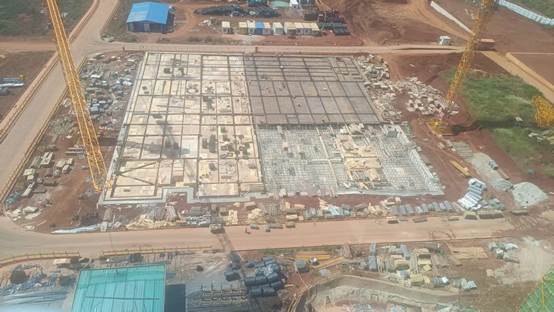

食堂隔震层一区钢筋安装完成,二区隔震层梁筋安装完成40%,三区模板支架完成80%,四区隔震层支架完成60%。
