基建工程 | 呈贡校区本科学生宿舍建设项目建设进度(2026年9月30日)
发布日期:2026-09-30点击数:




14#楼

15#楼

16#楼

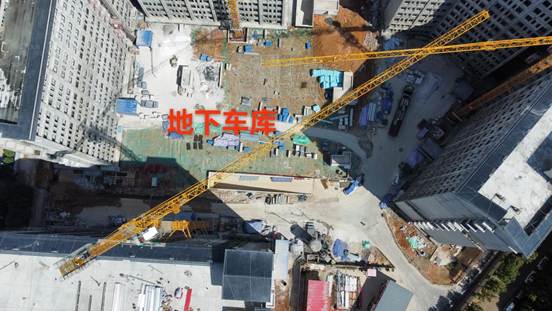

地下车库

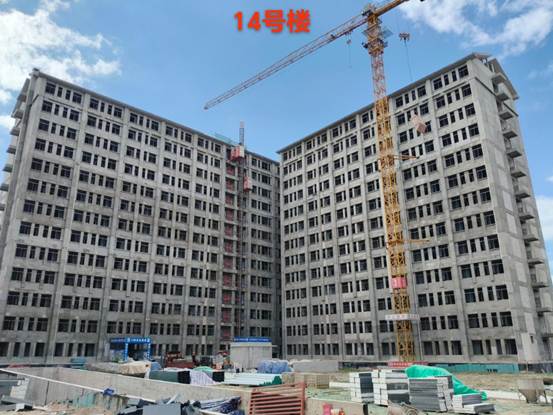

14#楼:内墙抹灰施工至13层;腻子涂料施工至10层;室内地砖施工至10层;卫生间一遍防水施工10层;卫生间墙地砖施工至3层;平屋面防水施工完成,发泡混凝土施工完成,爬架拆除完成;

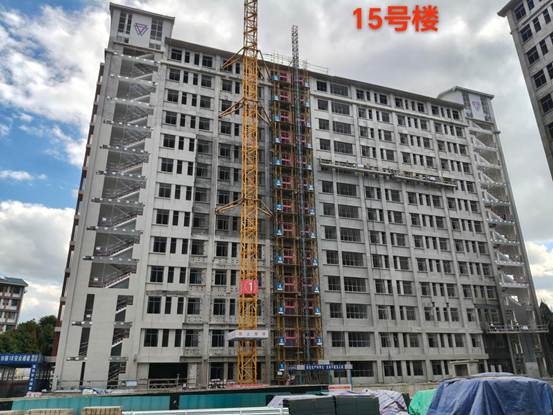

15#楼:卫生间墙地砖施工至13层;室内腻子涂料施工至8层;公区地砖施工至13层;1-13层楼梯间防火门框安装完成;阳台、水井防水施工完成,阳台地砖铺贴完成;屋面保温层及保护层施工完成;外墙外保温真石漆墙面施工完成90%。

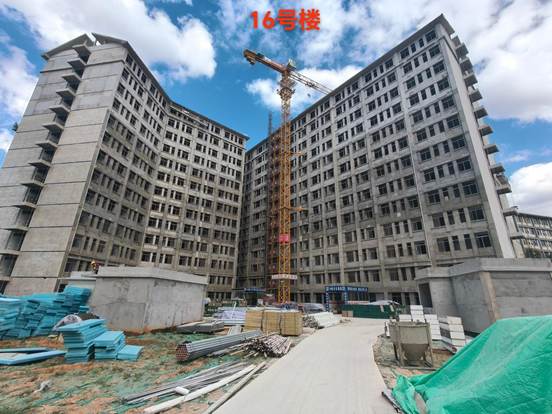

16#楼:室内腻子涂料施工至13层;室内地砖施工至13层;卫生间一遍、二遍防水均施工至13层,卫生间墙地砖施工至11层;公区地砖施工至5层;平屋面保温层、防水保护层施工完成。
