基建工程 | 呈贡校区本科学生宿舍建设项目建设进度(2026年6月30日)
发布日期:2026-07-09点击数:




本科学生宿舍建设项目6月形象进度

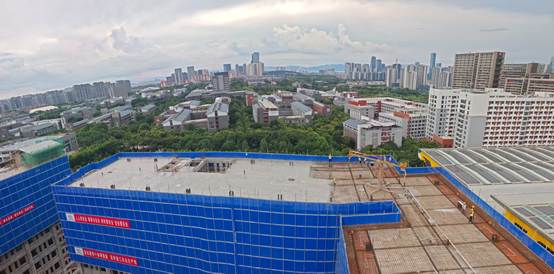

01

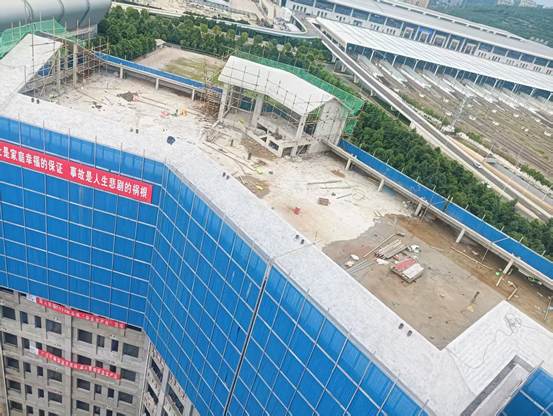

02

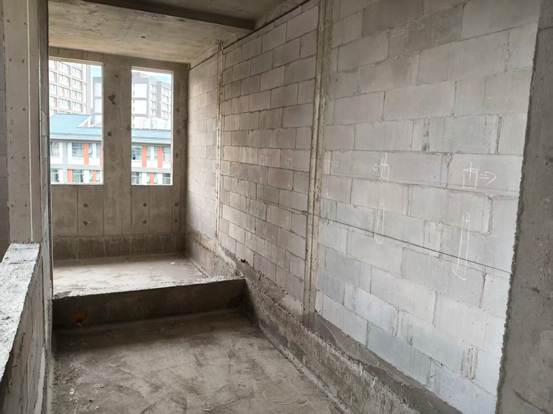

03



14#楼:主体施工至13层,累计完成97%,并进入内部装修阶段。车库负一层已完成砌体施工、抹灰的腻子工程。

15#楼:正开展内部装修,其中:砌体施工至13层,累计完成90%;内墙抹灰施工至8层,累计完成60%:腻子施工至6层,累计完成45%;水电二次开槽配管施工至11层,累计完成84%

16#楼:正开展内部装修,其中:砌体施工至10层,累计完成76%;内墙抹灰施工至3层,累计完成23%;水电二次开槽配管施工至7层,累计完成50%
